Будьте в курсе
Динамика строительства по состоянию на 18.09.2025
18.09.2025
Секция 1
Устройство монолитного каркаса – 100%.
Устройство стен и перегородок, кладка – 100%.

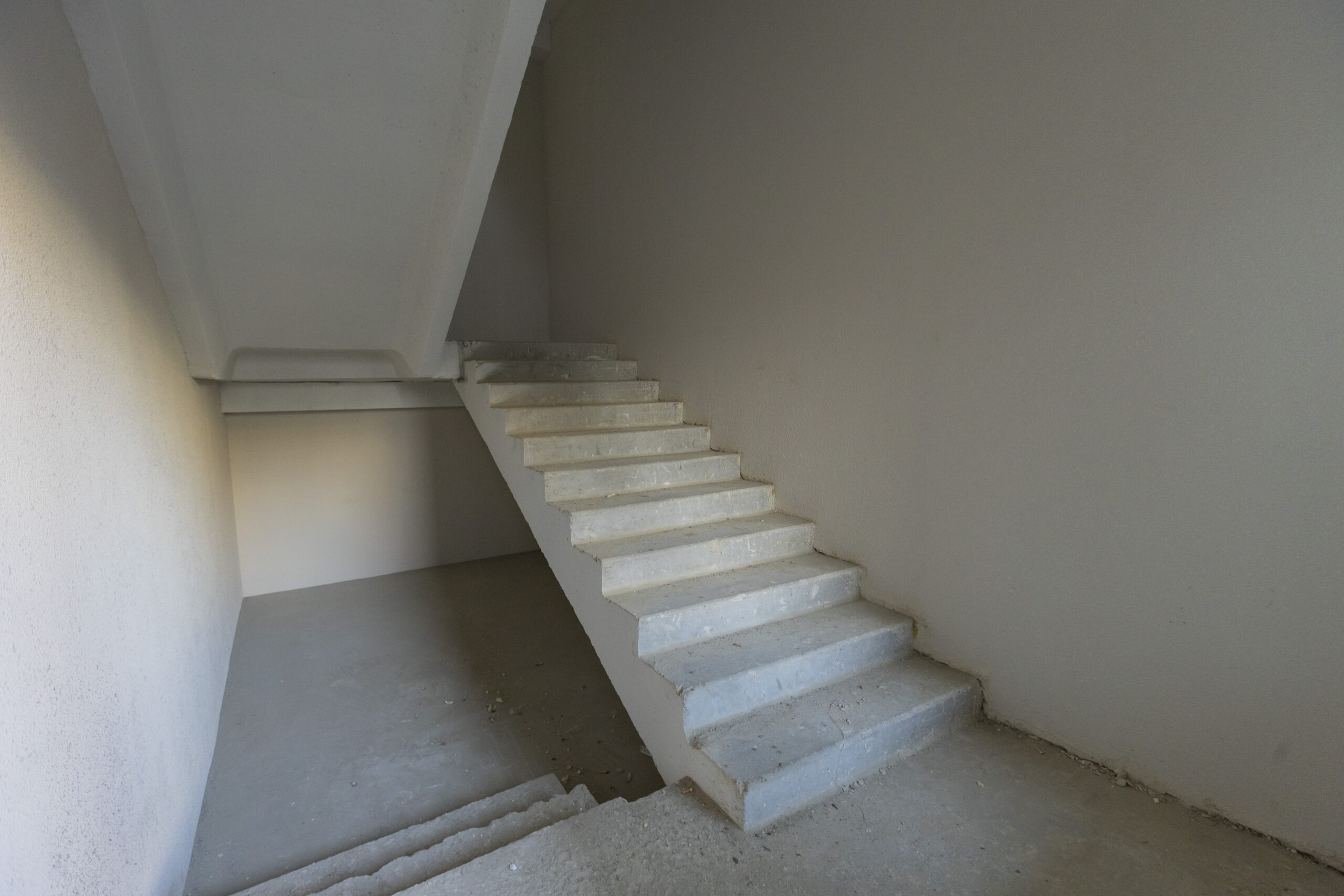

Устройство вентканалов и лестниц – 100%.
Монтаж металлопластиковых конструкций – 99%.
Система внутреннего водоснабжения и канализации – 85%
Система внутреннего отопления – 85%
Штукатурка стен – 99%
Устройство кирпичной кладки на кровле – 100%
Устройство кровли – 100%
Секция 2
Устройство монолитного каркаса – 100%.
Устройство фундаментной плиты секции 2 – 100%
Устройство стен и перегородок, кладка – 100%.
Устройство вентканалов и лестниц – 100%.
Монтаж металлопластиковых конструкций окон – 99%.
Система внутреннего водоснабжения и канализации – 80%
Система внутреннего отопления – 70%
Штукатурка стен – 98%
Монтаж лифтов и пусконаладочные работы – 85%
Устройство фасадов – 65%
Устройство кровли – 100%
Секция 3
Устройство монолитного каркаса подвал – 100%.
Устройство монолитного каркаса 1-15 этаж, парапет: секции 3 – 100%
Устройство стен и перегородок, кладка -100%
Устройство вентканалов и лестниц – 100%.
Монтаж металлопластиковых конструкций – 98%
Устройство кирпичной кладки на кровле – 100%
Устройство кровли – 100%
Устройство фасадов – 60%
Монтаж лифтов и пусконаладочные работы – 85%

ПАРКИНГ
Устройство котлована – 100%
Устройство монолитного каркаса – 99%
Устройство кирпичной кладки – 95%
